En meddelelse, ingen udgang

Den 24. september sendte Oracle Blue Owl Capital en force majeure-meddelelse om Project Jupiter, det 165 milliarder dollar store Stargate-datacenter-campus, der bygges i New Mexico. Oracle forsøger ikke at forlade projektet. Selskabet er projektets ankerlejer, og meddelelsen findes for at give plads til at udskyde betalinger, hvis anlægget ikke når sit mål for 2028, ikke for at trække sig ud.

Oracle kaldte skridtet "en forholdsregel" og sagde, at Project Jupiter "stadig følger den planlagte tidsplan", og tilføjede, at man er "fuldt forpligtet på New Mexico og fortrøstningsfuld om vejen fremad". Blue Owl, der ejer og finansierer campusset, svarede lige så forsigtigt: meddelelsen "ændrer ikke de finansielle forpligtelser til dette flerårige projekt". Markederne læste udvekslingen som mere end almindeligt papirarbejde. Oracle, Blue Owl og Bloom Energy, producenten af de valgte brændselsceller, tabte alle samme dag mellem 4 og 6 procent af deres aktiekurs.

Flaskehalsen var en rørledning, ikke en chip

Project Jupiter er designet til 2,45 gigawatt effekt, nok til omkring 1,8 millioner hjem, og ingen af de watt skulle nogensinde komme fra det offentlige elnet. Bloom Energys gasfyrede brændselsceller blev valgt netop for at springe New Mexicos kø for netforbindelser over, en af de største forsinkelser, enhver stor strømkøber i USA nu står med.

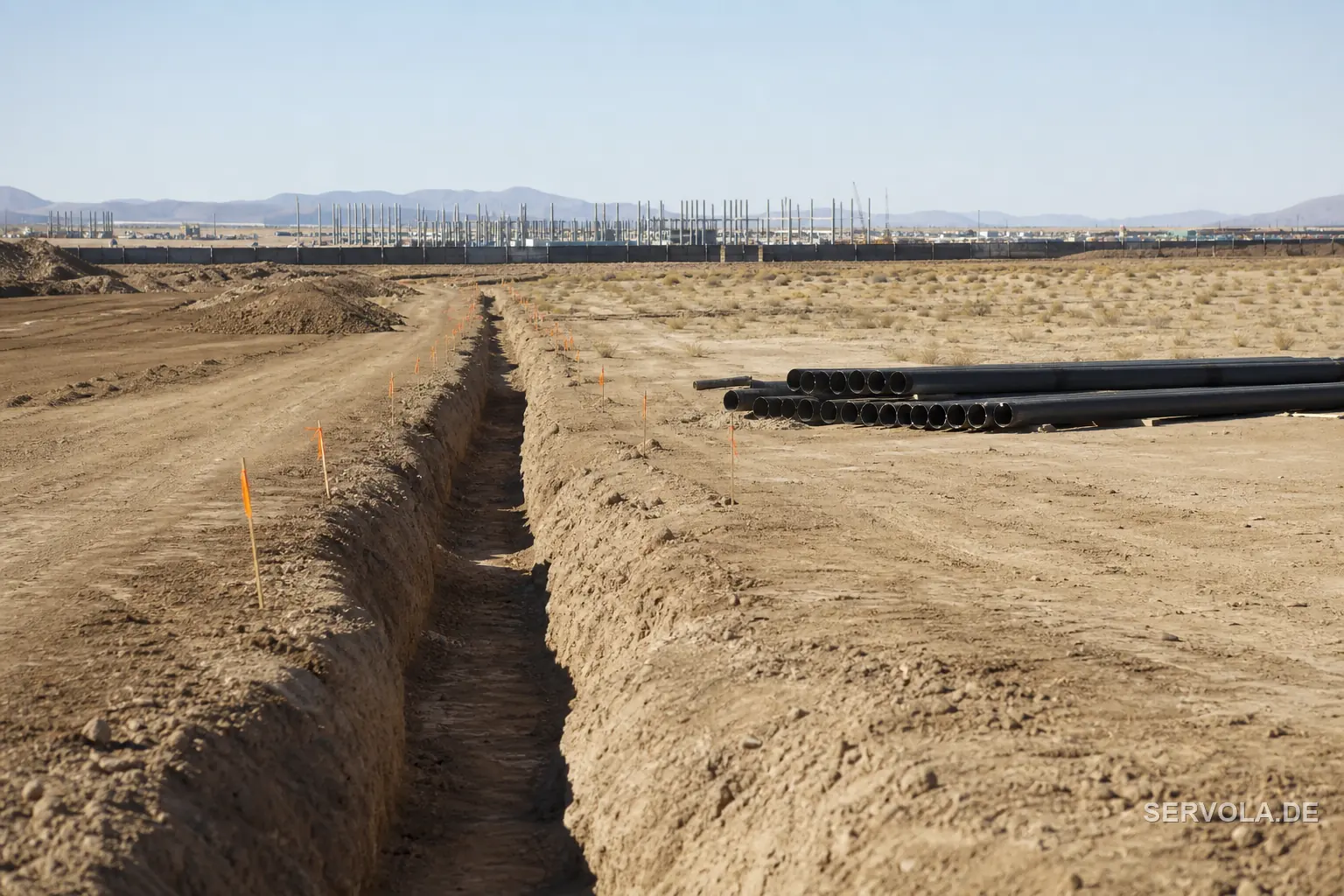

Det valg flyttede kun forsinkelsen til en anden myndighed. Gassen skal nå anlægget via Green Chile Project, en 27 kilometer lang rørledning, som Energy Transfer oprindeligt havde sat til august 2026. New Mexicos statslige jordkontor har flere gange afvist de færdselsrettigheder, ledningen kræver for at krydse statens forvaltede jord, og tidsplanen er skredet til 1. februar 2027, næsten seks måneder for sent. Delstatens Commissioner of Public Lands og miljøgrupper bag afvisningerne peger på klimarisiko og pres på lokale ressourcer som grund.

Væk fra nettet betød ikke væk fra risikoen

At gå væk fra nettet skulle fjerne Project Jupiters største sårbarhed. I stedet byttede det én myndighed ud med to.

Selv når rørledningen står færdig, har brændselscellerne stadig brug for en separat luftkvalitetstilladelse fra New Mexicos miljøstyrelse, som skal beslutte senest 23. november. To tilladelsesmyndigheder, to separate godkendelsesforløb, og hver af dem kan stadig forsinke et anlæg, som chips og kapital ellers står klar til at fylde.

Project Jupiter i tal

Afstanden mellem, hvad Project Jupiter har brug for, og hvad der allerede står klar, ses lettest side om side.

TalDetalje
Samlet projektomkostning165 milliarder amerikanske dollar
Planlagt effekt2,45 gigawatt, cirka 1,8 millioner hjem
Oprindeligt mål for rørledningAugust 2026
Nyt mål for rørledning1. februar 2027
Frist for luftkvalitetstilladelse23. november 2026
Kontraktligt fuldførelsesmål2028
Aktiebevægelse, 24. septemberOracle og Blue Owl ned 4%, Bloom Energy ned 6%

Undersøg, hvilken klausul der beskytter din egen kontrakt

Force majeure-meddelelser som Oracles er ikke et særligt værktøj bygget til 165 milliarder dollar-campusser. Det er en standardklausul i de fleste store kapacitets- og leveringskontrakter, også dem et stigende antal virksomheder nu underskriver med cloud-udbydere for reserveret AI-kapacitet i anlæg, der stadig er under opførelse.

Klausulen, der lige gav Oracle tid over for sin egen udlejer, er samme slags klausul, der lige så let kan give en cloud-udbyder tid over for en kunde, der venter på lovet kapacitet. Enhver virksomhed, hvis AI-plan afhænger af et datacenter, der endnu ikke har åbnet, bør allerede vide, om dens egen aftale har samme undslipningsklausul, og hvad der sker med dens egen tidsplan, hvis udbyderen bruger den.
