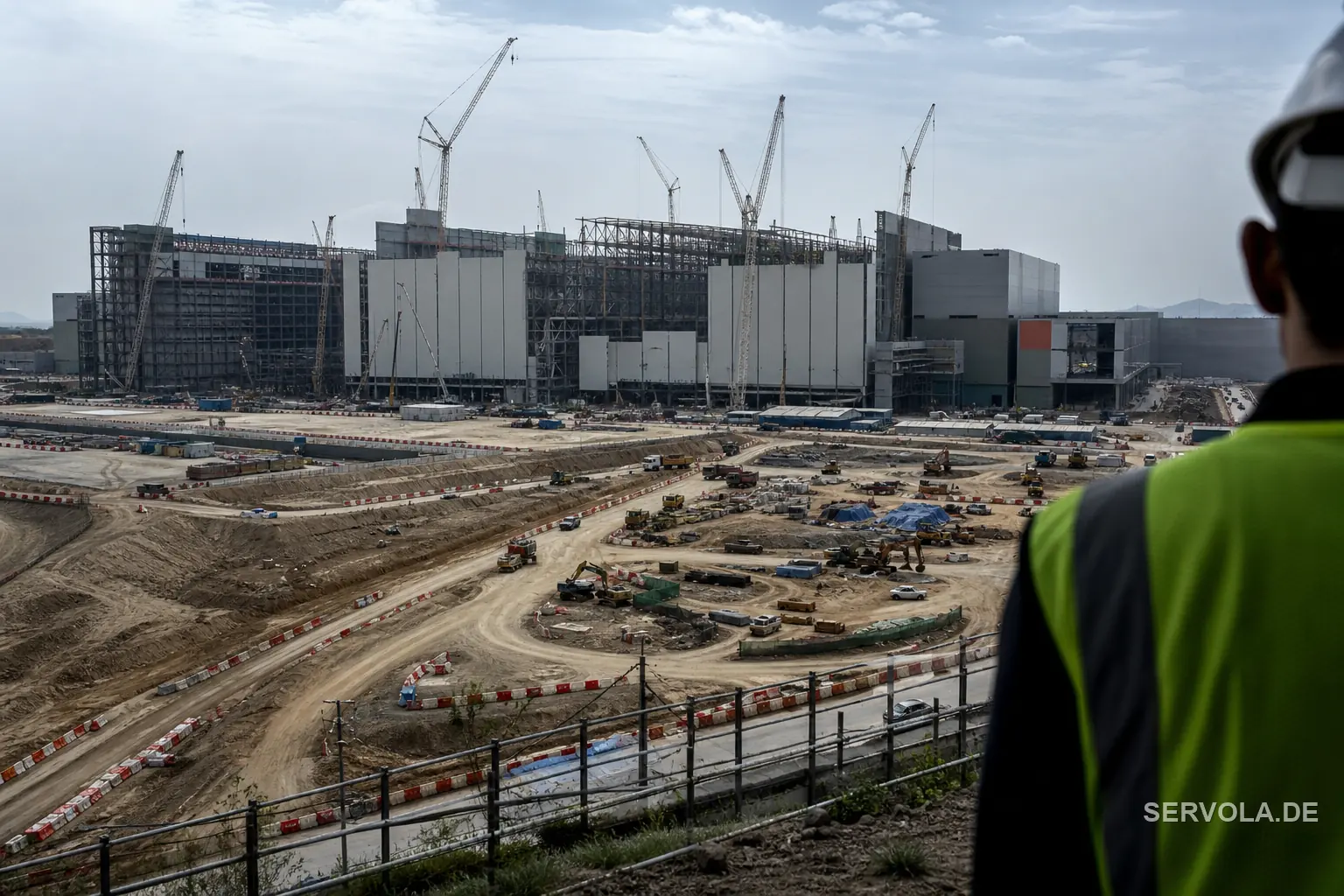

Die Entscheidung über 38,1 Milliarden Dollar
38,1 Milliarden Dollar. Das ist die Summe, die der Vorstand von SK Hynix am 7. August 2026 für den Bau zweier neuer Speicherchip-Fabriken in Südkorea genehmigte, insgesamt 54 Billionen Won, bestätigt in einer Mitteilung im eigenen Newsroom des Unternehmens. Davon entfallen 35,2 Billionen Won, umgerechnet rund 24,9 Milliarden Dollar, auf Y2, eine zweite Fabrik im Yongin Semiconductor Cluster in der Provinz Gyeonggi, die DRAM einschließlich High-Bandwidth-Memory, kurz HBM, produzieren soll - jenem Speichertyp, der am engsten mit KI-Beschleunigern verknüpft ist. Die verbleibenden 19,1 Billionen Won, rund 13,2 Milliarden Dollar, fließen in M17, eine neue NAND-Flash-Fabrik auf dem bestehenden Cheongju-Campus des Unternehmens in der Provinz Nordchungcheong.
SK Hynix begründete die Logik in eigenen Worten: Die Investition sei "eine Entscheidung, um Chancen im Einklang mit dem Wachstumstempo des Marktes zu nutzen", und das Unternehmen wolle als "wichtiger Partner der KI-Infrastruktur" wahrgenommen werden. Diese Formulierung ist bedeutsam, denn sie behandelt die derzeitige, KI-getriebene Nachfragewelle nach Speicherchips nicht als Ausschlag, den man aussitzt, sondern als Verschiebung, die das eigene Geschäft nach Einschätzung des Unternehmens noch jahrelang prägen wird.
Von konstanten Investitionsausgaben zur 38-Milliarden-Dollar-Kehrtwende in neun Tagen
Am 29. Juli 2026 meldete SK Hynix einen Quartalsgewinn, der um 76 Prozent stieg, bei gleichzeitig konstant gehaltenen Investitionsausgaben - eine Meldung, die zu diesem Zeitpunkt wie die Entscheidung für Disziplin statt Expansion wirkte, obwohl die KI-Nachfrage bereits heißlief. Neun Tage später, am 7. August, genehmigte der eigene Vorstand 38,1 Milliarden Dollar an neuen Fabrikzusagen. Wie auch immer sich beide Aussagen intern miteinander vereinbaren lassen, das äußere Signal ist unübersehbar: Das Unternehmen, das eine Woche zuvor erklärte, seine Ausgaben zu deckeln, hat gerade eine der größten einzelnen Kapazitätszusagen seiner Geschichte gemacht.
Beide Fabriken gehören zu einem größeren Plan, den SK Hynix erstmals im Juni 2026 skizzierte: 600 Billionen Won für den Yongin-Cluster auf lange Sicht und weitere 100 Billionen Won für den Ausbau von Cheongju. Was sich am 7. August änderte, war nicht die Existenz dieses Ambitionsniveaus, sondern seine Umwandlung in vorstandsgenehmigte, terminierte und finanzierte Projekte. Für alle, die die Ausgabendisziplin von SK Hynix als Signal dafür lesen, wohin die KI-Speichernachfrage wirklich steuert, lautet die ehrliche Bilanz: Die Disziplin hielt genau einen Berichtszyklus lang.
Warum die neue Kapazität frühestens 2028 ankommt
Der Cheongju-Bau M17 beginnt im Februar 2027, der erste Reinraum soll im Dezember 2028 eröffnen, die Investitionsphase läuft bis April 2031. Der Yongin-Bau Y2 beginnt im Juli 2027, der erste Reinraum soll im Juni 2029 eröffnen, die Investitionsphase läuft bis Oktober 2031. Die Eröffnung eines Reinraums ist kein Liefertermin, sondern der Zeitpunkt, ab dem SK Hynix mit der Installation und Qualifizierung jener Anlagen beginnen kann, die später Chips in Serie produzieren - ein Prozess, der selbst typischerweise noch weitere Quartale braucht, bis nennenswerte Mengen bei Kunden ankommen.
Nüchtern gelesen bedeutet das: Die Speicherkapazität, die diese beiden Fabriken darstellen, DRAM und HBM aus Yongin, Enterprise-NAND und KI-Inferenzspeicher aus Cheongju, verändert das globale Angebot frühestens 2029 spürbar, möglicherweise noch später. SK Hynix selbst rechnet mit einem Wachstum der DRAM- und NAND-Nachfrage von knapp 19 Prozent pro Jahr bis 2030. Die mehrjährige Lücke zwischen der schon heute steigenden Nachfrage und dem Zeitpunkt, an dem dieses konkrete neue Angebot verfügbar wird, ist faktisch der eigene Zeitplan des Unternehmens dafür, wie lange der derzeit enge Speichermarkt anhalten dürfte.
Was das für europäische Einkäufer von Speicherbudgets bedeutet
Das ist der bislang klarste Beleg dafür, dass der KI-getriebene Preisdruck bei Speicherchips, der sich in Verbraucher- und Unternehmenshardware bereits zeigt, eine strukturelle, mehrjährige Angebotsreaktion ist und keine vorübergehende Spitze, die ein europäischer Einkäufer einfach aussitzen kann. SK Hynix zählt zu den drei dominierenden Speicherherstellern weltweit und hat den eigenen Investoren gerade, mit vorstandsgenehmigten Zahlen und festen Bau- und Reinraum-Terminen, mitgeteilt, dass spürbar neue Kapazität frühestens 2028 bis 2029 kommt.
Für jeden europäischen Geräte-Hersteller, jedes IT-Beschaffungsteam und jeden hardwareabhängigen Unternehmer ist die praktische Konsequenz für die Planung eindeutig: Höhere DRAM- und NAND-Preise sollten für die nächsten zwei bis drei Beschaffungszyklen eingeplant werden, nicht für das nächste oder übernächste Quartal. Ein Engpass, auf den ein Unternehmen selbst mit mehrjährigem Fabrikbau reagiert und nicht mit einer kurzen Produktionsanpassung, ist nicht die Art von Engpass, die sich löst, bevor die Fabriken, die ihn beheben sollen, überhaupt eröffnen.
Weiterlesen: 3 Firmen halten 90% des Speichers. 700% teurer. | Die 518-Milliarden-Antwort auf teuren Speicher kommt 2028
